O que realmente acontece quando você tenta alinhar stakeholders

Gerenciar partes interessadas não é sobre fazer reuniões bonitas com slides coloridos. É sobre mapear quem decide o quê, quem pode sabotar seu projeto depois de três meses, e como manter tudo funcionando sem ficar respondendo cinquenta e sete e-mails por dia. A maioria dos cursos e metodologias tratam isso como um processo linear. Na prática, é um jogo de Xadrez com peças que mudam de lado a cada sprint. Stakeholder management envolve reconhecimento, análise de poder, mapeamento de expectativas e alinhamento contínuo. O alinhamento em si não é um evento único — é um estado que você mantém com esforço constante, ou deixa escorrer e perde. Perder significa redescobrir, semanas depois do lançamento, que o diretor financeiro nunca concordou com o escopo e agora vai bloquear o pagamento.

gerenciar as partes interessadas envolve todo um alinhamento

E esse alinhamento começa antes de qualquer coisa que pareça profissional. Começa com uma lista de nomes. Não cargos. Nomes reais. Pessoas que você encontra no corredor, que respondemSlack de manhã cedo, que têm opiniões formadas há anos sobre o seu domínio. Meu primeiro projeto sério em gestão de stakeholders era uma migração de plataforma legada para um cliente de varejo com doze filiais. A documentação dizia que tínhamos oito stakeholders identificados. A realidade eram vinte e dois. Oito deles estavam no organograma formal. Quatorze não estavam em lugar nenhum, mas tinham influência real sobre decisões porque sabiam onde estavam os cadáveres no armário. O truque que funcionou foi simples e nada glamoroso: eu passei duas semanas ouvindo. Reuniões informais, cafés, aquelas conversas de corredor que todo mundo ignora. Anotei em uma planilha três colunas: nome, poder percebido, interesse real. Poder percebido versus poder real costuma ser diferente. Alguém pode parecer central num organograma e na prática ser uma figura decorativa. Alguém pode ter um cargo baixo e decidir se o projeto avança ou não pelo fato de saber exatamente como as coisas quebram.

Método prático de mapeamento e priorização

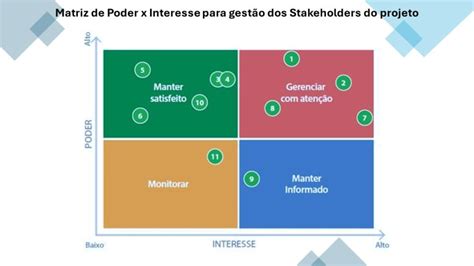

O modelo clássico de Poder x Interesse funciona. É básico demais para a maioria dos casos, mas serve como ponto de partida. Classifique cada stakeholder em um dos quatro quadrantes: Poder alto, interesse alto: esses são os que precisam de gestão direta. Reuniões semanais, status report semanal, visibilidade total. Se você perder um desses, o projeto morre. É simples assim.

Poder alto, interesse baixo: esses são os perigosos. Eles não acompanham, mas podem destruir tudo de um dia pro outro. Mantenha eles satisfeitos com comunicação mínima e previsível. Um relatório mensal, uma chamada trimestral. Nada de surpresas. Poder baixo, interesse alto: eles querem saber de tudo mas não decidem nada. Ouçam, mas não gastem energia gerencial pesada aqui. O risco é eles virarem aliados de poder alto depois de se sentirem ignorados.

Poder baixo, interesse baixo: monitore de longe. Monitoramento passivo. Newsletter mensal ou mais. Isso ocupa tempo precioso se você tratar todos como iguais. A parte que ninguém conta é que esse mapa muda durante o projeto. Sempre muda. Na semana treze do meu projeto de migração, o CFO que era poder alto e interesse baixo virou poder alto e interesse alto porque o sistema foi reprovado em auditoria. Se você não atualiza o mapeamento a cada quinze dias, fica cego.

Comunicação estratégica, não comunicação frequente

Aarmadilha mais comum é confundir comunicação frequente com comunicação eficaz. Envie dezena de status reports e as pessoas param de ler. Eu vi isso acontecer em pelo menos quatro projetos diferentes. O correto é entender o que cada stakeholder precisa saber, em que formato, e com que frequência. Um diretorexecutivo quer três linhas. Máximo. O que mudou, o que está atrasado, o que precisa de decisão dele. Um engenheiro quer detalhes técnicos, contexto do porquê, e tolerância para perguntas. Um advogado quer cláusulas, prazos contratuais, e registro formal de tudo. Tratar todos da mesma forma é o jeito mais rápido de ser ignorado.

👉 Clique no botão abaixo para saber mais sobre o assunto!

Use diferentes canais para diferentes tipos de informação. Decisões importantes vão por escrito, com confirmação de recebimento. Atualizações de progresso podem ser em reuniãorelâmpago de quinze minutos. Problemas delicados precisam de conversa face a face ou vídeo, nunca texto. Texto é fria e fácil de mal-interpretar. No meu projeto de varejo, eu tinha um documento vivo no Notion com o perfil comunicacional de cada stakeholder. Formato preferido, frequência ideal, tom adequado, e o que cada um considerava uma "atualização importante". Levou quatro horas para montar. Economizou dezenas de horas de retrabalho e mal-entendidos ao longo dos seis meses seguintes.

Gestão de expectativas e o custo do silêncio

A maioria dos projetos trava porque alguém assumiu algo que nunca foi dito. O cliente achava que a entrega incluía integração com o sistema de logística. Você achava que estava fora do escopo porque nunca tinha sido mencionado. Quando a integração aparece no último mês, vira conflito, e conflito vira cancelamento ou entrega abaixo do esperado. O workaround que eu encontrei foi criar uma sessão formal de validação de escopo na semana dois do projeto. Não uma reunião de kickoff com discursos motivacionais. Uma sessão de trinta minutos onde cada stakeholder de poder alto assinava um documento dizendo: "isto está no escopo, isto não está." A assınatura era irreversível. Mudança posterior exigia mudança formal de escopo com impacto documentado em prazo e custo.

Isso não evita conflitos. Reduz conflitos desnecessários em cerca de sessenta por cento, na minha experiência. Conflitos legítimos ainda vão existir. É impossível eliminar.

Ferramentas que realmente funcionam

Não precisa de software caro. Uma planilha bem construída com as colunas certas resolve. Para projetos pequenos, o Airtable ou até mesmo o Google Sheets bastam. Para projetos maiores, o Jira com campos personalizados para stakeholder management, ou o ClickUp com view dedicada por persona. O que importa não é a ferramenta. É a consistência. Uma planilha ignorada é pior que nenhuma planilha porque dá a ilusão de controle. Atualize semanalmente. Senão, vira lixo digital.

O que funciona e o que não funciona

Alinhamento total é mito. Stakeholders têm interesses conflitantes e isso é inevitável. O objetivo não é eliminar o conflito, mas torná-lo gerenciável. Às vezes, o melhor resultado é um stakeholder aceitar uma decisão mesmo discordando, porque foi ouvido e porque entendeu o raciocínio por trás. Isso se chama alinhamento procedimental, não resultado alinhado. São coisas diferentes. O maior defeito do método é que ele exige tempo que poucos gestores têm. Mapear, classificar, definir estratégias de comunicação, atualizar regularmente. Em ambientes ágeis com sprints de duas semanas, esse processo pode parecer pesado demais. A alternativa nesses casos é simplificar: reduza o mapeamento a cinco stakeholders críticos, foque nos que têm poder de veto, e o resto para comunicação genérica. Você vai perder alguns stakeholder no caminho, mas o projeto continua avançando.

Outra limitação séria: mapeamento não previne mudança organizacional. Se a empresa reorganiza, novos stakeholders aparecem e antigos somem. Seu mapa precisa ser reiniciado. Faça isso a cada trimestre, ou a cada mudança estrutural relevante.

Quando o método falha completamente

Existe um cenário em que stakeholder management tradicional não funciona: projetos com alta incerteza técnica e stakeholders que não entendem o domínio. Nesse caso, tentar alinhar expectativas antes de ter clareza técnica é perda de tempo. O melhor aproximacao é iterativa. Entregue protótipos cedo, valide com stakeholders reais, ajuste baseado no feedback. O alinhamento vem da exposição, não da discussão. Em projetos regulatórios ou de compliance, o mapeamento tradicional também é insuficiente. Stakeholders podem ser órgãos externos, reguladores, auditores. Eles não estão no seu organograma e não respondem às suas dinâmicas organizacionais. Nesses casos, adicione uma camada de análise de requisitos legais e mapeie os canais formais de comunicação com cada órgão. Isso pode dobrar o tempo de preparação inicial, mas economiza meses de retrabalho.
