Como dividir mão de obra direta e indireta na prática
A maioria dos Orçamentos de Obra que eu vejo começa com o erro mais básico: misturar tudo numa planilha sem separar corretamente o que é gasto direto do que é gasto indireto. O resultado é que o custo final fica distorcido e o construtor acha que está lucrando quando na verdade está pagando suas despesas gerais com o bolso do cliente. Vou explicar como isso funciona no dia a dia, porque a teoria da engenharia econômica não reflete necessariamente o que acontece no canteiro de obras.
O que compõe a mão de obra direta e indireta

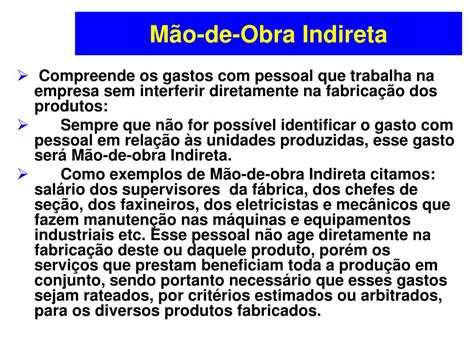

Mão de obra direta é o que você paga diretamente para quem executa a atividade. Um pedreiro que estava assentando bloco, um carpinteiro que estava fazendo a fôrma, um eletricista que estava passando conduíte. Isso entra diretamente no item do orçamento correspondente àquele serviço. A folha de pagamento é rastreável, o registro de horas é individual, e o custo pode ser imputado a uma partida orçamentária específica sem margem para interpretação. Mão de obra indireta é tudo o que sustenta a obra mas não está diretamente ligado à execução de um serviço pontual. Diretor de obra, engenheiro residente, mestre de obras, supervisores de segurança, serventes que estão circulando entre frentes de trabalho diferentes, funcionários da aloxagem. Esses profissionais recebem salário, mas seu custo é rateado entre várias partidas do orçamento. Eles existem para que a obra aconteça, não para executar uma tarefa única e identificável.
Quando eu comecei a fazer orçamentos, cometi o erro clássico de incluir o salário do mestre de obras dentro do custo do pedreiro. Resultado: o preço unitário do m² de alvenaria saía inflacionado em relação ao mercado, e eu perdia licitações porque meu orçamento parecia abusivo. O mestre de obras não deveria estar dentro do custo direto da alvenaria. Ele deveria ser alocado como custo indireto e diluído por toda a obra.
Como ratear corretamente os custos indiretos
O rateio da mão de obra indireta costuma ser feito de uma dessas duas formas: proporcional ao custo direto da obra ou proporcional ao valor total das partidas. A primeira opção é a mais comum e, na minha experiência, a mais justa. Se uma partida consome 15% do custo direto total, ela deve absorver 15% dos custos indiretos. Isso preserva a proporção real de esforço administrativo que cada serviço demanda. O problema é que muita gente aplica o rateio de forma cega, sem considerar que algumas partidas exigem muito mais supervisão do que outras. Uma fachada revestida com granito pedido sob medida, por exemplo, consome muito mais tempo do mestre de obras do que uma alvenaria convencional. Se você ratear por custo direto apenas, essa partida estará subcusteada nos indiretos. O ideal é criar coeficientes de complexidade diferenciados por tipo de serviço, ajustando o rateio quando há divergência significativa entre o custo da partida e o esforço de acompanhamento que ela gera.
No meu último projeto, tive um caso específico: uma pavimentação em parallelípedo que, pelo custo direto, representava apenas 4% do orçamento total. Mas o tempo do mestre de obras dedicado àquela frente era desproporcional, porque cada pedra precisava de ajuste manual e controle de nivelamento constante. Apliquei um coeficiente de 2,5x no rateio daquela partida e o custo indireto alocado subiu de R$ 3.200 para R$ 8.000. O preço final da peça mudou visivelmente e, o mais importante, o orçamento passou a refletir a realidade do canteiro.
Precificação do insumo: sal bruto versus costo efetivo
Um ponto que quase todo mundo erra é calcular o custo da hora de trabalho apenas com o salário base. Isso está errado e subestima o custo real em cerca de 60% a 70%. O custo efetivo da mão de obra inclui INSS patronal (20%), FGTS (8,33%), adicional de insalubridade e periculosidade quando aplicável, vale-transporte, alimentação, horas extras, 13º salário proporcional, férias com 1/3 constitucional e encargos sociais variáveis como o SAT e a contribuição para o SENAI. Para pegar um exemplo concreto: um pedreiro com salário base de R$ 2.200,00. O custo mensal efetivo para a empresa não é R$ 2.200. É aproximadamente R$ 3.630, considerando todos os encargos. Se a jornada mensal for de 180 horas, o custo da hora não é R$ 12,22. É aproximadamente R$ 20,17. Usar o valor errado nos seus custos diretos é a principal causa de orçamento com margem negativa disfarçada de lucro.
Horas extras mudam completamente a conta. Elas têm acréscimo de 50% no mínimo, e muitos sindicatos da construção exigem 100% para certas circunstâncias. Quando a obra precisa de prorrogação, o custo marginal de cada hora extra é significativamente maior do que o custo padrão. Se você não discriminar horas normais de horas extras no orçamento, vai subestimar o custo em projetos com cronograma apertado. Eu tenho um hábito de separar sempre: Custo Direto com jornada normal e um item à parte para horas extras projetadas, com coeficiente de majoração identificado explicitamente.
Estrutura e montagem da planilha orçamentária
Uma planilha de orçamento bem construída tem uma estrutura lógica que segue a sequência de serviços. Você não começa somando custos. Você começa listando os serviços na ordem em que serão executados, definindo unidades, quantitativos e composições de custos unitários. Só depois é que você aloca os indiretos. Os campos básicos que toda partida precisa ter são: código do serviço, descrição completa, unidade, quantidade, composição de insumos com quantidades individuais, preço unitário de cada insumo, custo direto total, coeficiente de indiretos aplicável e custo indireto alocado. Quando você monta assim, fica transparente para qualquer auditor o que compõe cada número. E transparência evita disputes na fiscalização.
O erro mais frequente que eu vejo em planilhas de construção civil é a ausência de disciplina nas composições. Todo mundo cria suas próprias composições na cabeça e não registra quais insumos foram considerados, em que quantidade e com qual preço. Três meses depois, quando alguém pergunta de onde saiu um determinado custo, a resposta é "mais ou menos esse valor". Isso é inaceitável em orçamento profissional. Cada insumo precisa ter origem documentada: tabela SINAPI, pesquisa de mercado com data, ou composição própria registrada com data e referência.
SINAPI versus pesquisa de mercado: quando usar cada uma
A SINAPI é uma ferramenta útil, mas ela tem limitações que precisam ser compreendidas. Ela fornece preços médios regionais para serviços padronizados, o que significa que serviços muito específicos, materiais com abilidade regional grande ou técnicas construtivas não cobertas pela base não terão dados confiáveis. Além disso, a SINAPI incorpora uma média de eficiência que pode não corresponder à realidade da sua empresa, especialmente se sua produtividade for sistematicamente acima ou abaixo da média do setor. Para serviços comuns como fundação, alvenaria, revestimento e cobertura, a SINAPI serve como referência sólida de partida. Para itens especializados — como impermeabilização com membrana líquida aplicada por equipe própria, ou esquadrias de alumínio com perfil específico — a pesquisa de mercado direta é obrigatória. Eu nunca confio cegamente em composições da SINAPI sem confrontá-las com orçamentos reais de fornecedores e com registros de produtividade da minha própria equipe.
Um exemplo prático: a SINAPI indicava um custo de R$ 45,00 por metro quadrado para reboco hidráulico em parede interna, mas minha equipe tinha registrado custos efetivos de R$ 38,50 no último trimestre. Quando eu ajustei o orçamento usando o custo real, a partida ficou R$ 6,50/m² mais barata, o que fez diferença significativa num projeto de 12.000 m² de reboco. O custo total da obra caiu em mais de R$ 78.000 apenas porque eu não aceitei o dado da tabela como Verdade Absoluta.
👉 Clique no botão abaixo para saber mais sobre o assunto!
Bulletin de medição e controle de execução
A etapa de medição é onde o orçamento encontra a realidade. Sem um sistema organizado de boletins de medição, você perde controle de quanto foi realmente gasto versus quanto foi orçado. O bulletin deve registrar, para cada partida, o quantitativo executado no período, o custo direto acumulado, o custo indireto proporcional e o desvio em relação ao planejado. Eu uso um sistema simples: uma planilha mestre com todas as partidas do orçamento original, mais uma aba para cada mês de medição onde registro os avanços. Cada mês, confronto o acumulado real com o acumulado planejado e calculo o índice de desempenho. Se uma partida está com desvio superior a 10%, eu investigo a causa antes que o problema se alastre. Desvio de 10% numa partida pequena passa despercebido. Desvio de 10% numa partida que representa 20% do orçamento total pode significar perda de margem inteira do empreendimento.
O relatório de desempenho que eu entrego mensalmente ao cliente inclui três números para cada partida significativa: orçado, executado e desvio absoluto. Sem análises subjetivas, sem justificativas longas. O cliente quer saber se está dentro do previsto, não quer ouvir histórias. Se houver desvio, eu indico o motivo e o impacto no custo total. Pontos específicos resolvem problemas específicos.
Erros comuns que destroem o orçamento
Existem erros recorrentes que eu vejo em praticamente todos os orçamentos que analiso. O primeiro é a omissão de custos de logística: transporte de materiais, aluguel de equipamentos, montagem e desmontagem de andaimes, limpeza de obra, caçambas para entulho. Esses itens são inevitáveis e precisam estar contemplados. Obra sem logística não existe. O segundo erro é esquecer os custos de proteção e segurança. EPIs, Equipamentos de Proteção Coletiva, sinalização, exames admissionais e periódicos, NR-35 para trabalho em altura, NR-33 para espaços confinados. Tudo isso tem custo. E quando a fiscalização exige something que o orçamento não previu, o construtor arcando com a despesa extra é quem sai no prejuízo.
O terceiro erro é a subestimação de perdas e desperdícios. Todo material tem uma taxa de perda inerente. Concrete tem perda por moldagem e rebarba. Tela de arame tem perda por corte. Azulejo tem quebra. A taxa varia conforme o material e a complexidade, mas ignorar isso é presumir perfeição operacional que não existe no canteiro de obras real. Uma regra prática razoável é adicionar 5% a 10% de perda conforme o tipo de insumo, e documentar essa taxa na composição.
Custos indiretos de administração da obra
Além da mão de obra indireta propriamente dita, existem custos de administração da obra que precisam ser tratados como custo indireto global. Escritório de campo, energia elétrica, água, telefone, internet, mobiliário, equipamentos de informática, seguros, garantias, honorários de profissionais externos como engenheiro geotécnico ou arquiteto de paisagismo. Esses custos não se vinculam a nenhuma partida específica e devem ser rateados sobre o custo direto total da obra. A taxa de administração varia conforme o porte e a complexidade do empreendimento. Para obras residenciais de pequeno porte, algo entre 8% e 12% do custo direto é razoável. Para empreendimentos comerciais médios, 10% a 15%. Para grandes obras industriais, o percentual cai porque a escala permite maior eficiência administrativa, ficando em torno de 6% a 10%. Não use um percentual genérico para todos os tipos de obra. A administração de um hospital consome proporcionalmente mais recursos do que a de um sobrado, e seu orçamento precisa refletir isso.
Quando eu estava gerenciando a construção de um condomínio residencial com 48 unidades, o erro inicial foi aplicar uma taxa de administração de 10% igual à usada em obras unifamiliares. O resultado foi que o custo de administração ficou abaixo do necessário para cobrir equipes de supervisão, coordenação de subscontratados e gestão documental adequadas. No meio do projeto, precisei ajustar para 14%, o que aumentou o custo total em cerca de R$ 95.000. Melhor descobrir isso antes do fim do contrato do que depois.
Controle de produtividade e seu impacto no custo
Produtividade é o fator que mais determina se seu orçamento é realista ou fantasioso. Dois pedreiros podem executar a mesma quantidade de alvenaria em tempos radicalmente diferentes, dependendo de experiência, condições de trabalho, disponibilidade de materiais e organização do canteiro. Registrar sua produtividade histórica é essencial para calibrar seus orçamentos futuros. Eu mantenho um banco de dados simples com produtividade real por tipo de serviço e por categoria profissional. Com três ou quatro projetos concluídos, os dados já oferecem uma base confiável para previsão. Sem esses dados, você está orçando no palpite, e palpite não sustenta margem de lucro consistente.
Um dado prático que eu extraio dos meus registros: a produtividade média de um pedreiro em alvenaria de bloco cerâmico varia de 8 m²/dia a 15 m²/dia dependendo das condições. Se o seu orçamento assume 12 m²/dia mas a realidade do canteiro está em 9 m²/dia porque há retaliação de materiais e retrabalho, seu cronograma vai estourar e seu custo de mão de obra direta vai aumentar proporcionalmente. O custo não muda magicamente; ele se transfere de alguma parte do orçamento para outra, e normalmente é a margem de lucro que absorve o golpe.
Ferramentas e formatos de documentação
Não existe ferramenta mágica que resolva tudo, mas a combinação de planilhas estruturadas com software específico de orçamento de construção civil reduz drasticamente o tempo de montagem e a probabilidade de erro. Excel ainda é amplamente utilizado e, quando bem estruturado, funciona perfeitamente para a médio portes de obra. Para projetos maiores, softwares como Sienge, Budget, OrçaNet ou PlanOBRA oferecem bancos de composição atualizados e automação de cálculos de encargos. O formato de entrega do orçamento deve conter: sumário executivo com custo total por de serviço, planilha detalhada com todas as partidas e composições, memorial de cálculo justificando coeficientes de indiretos aplicados, e anexo com referências de preços utilizados. Sem memorial de cálculo, o orçamento é apenas um número sem sustentação técnica. E número sem sustentação técnica é fácil de questionar e difícil de defender.
Um detalhe importante sobre formatação: use códigos numéricos sequenciais para as partidas, mas agrupe-as por seção lógica (fundação, estrutura, vedação, revestimento, instalações, acabamento). Isso facilita a localização durante a medição e a fiscalização. Partida 3.045 é inútil se ninguém souber que corresponde a revestimento cerâmico de piso em área molhada. Código 03.04.01.045 comunica muito mais informação em menos caracteres.
Resumo dos pontos críticos
Manter a separação clara entre custo direto e custo indireto é a base de um orçamento confiável. Calcular o custo efetivo da hora de trabalho incluindo todos os encargos é obrigatório, não opcional. Ratear os indiretos proporcionalmente ao custo direto, com ajustes por complexidade quando necessário, preserva a fidelidade do orçamento. Pesquisar preços de mercado além da SINAPI e documentar todas as fontes evita surpresas na execução. Controlar a produtividade real da equipe permite ajustar previsões e evitar desvios cumulativos. E registrar tudo de forma transparente protege tanto o construtor quanto o cliente contra interpretações equivocadas. Se você estiver começando agora, não tente fazer tudo perfeito de uma vez. Monte um orçamento básico bem estruturado, execute a obra, registre os dados reais e compare com o orçado. Esse ciclo de feedback é o que transforma um orçamentista amador em um profissional consistente. Os números que você confia hoje são os números que você validou no campo, não os que copiou de algum lugar.
