O que acontece quando o planejamento não conversa com a execução
A gente vê isso todo dia em obra e em escritório de engenharia. O planejamento estratégico da diretoria fala uma coisa, o cronograma físico-financeiro fala outra, e o plano de execução no canteiro de obras tenta resolver os dois ao mesmo tempo sem ter informação confiável de nenhum dos lados. O resultado é retrabalho, prazo estourado e gente apontando dedo. Quando os tipos de planejamento deverão estar em conformidade, pelo menos você consegue rastrear onde a linha se rompeu.
os tipos de planejamento deverão estar em conformidade

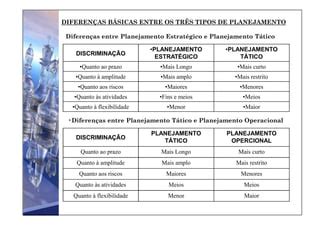

Não é um requisito bonitinho de manual. É a condição básica para que um projeto não vire bagunça. Existam planejamento estratégico, tático, operacional, de curto prazo, de detalhe, de riscos, de recursos, de compras, de qualidade, de segurança, e todos precisam conversar entre si. Se um deles está desalinhado, o efeito cascata é imediato. O conceito em si é simples: cada nível de planejamento deve ter coerência interna e coerência com os níveis acima e abaixo dele. Metas do estratégico viram metas táticas, que viram cronogramas operacionais, que viram ordens de serviço, que viram execução no campo. O vínculo existe quando há rastreabilidade. Sem vínculo, é só texto bonito.
Quais são os tipos de planejamento que aparecem na prática
Na minha experiência, os mais relevantes para um projeto são:
- Planejamento estratégico: direção do negócio, objetivos de mercado, portfólio de obras, política de investimentos.
- Planejamento tático: metas anuais por unidade de negócio, políticas de aquisição, diretrizes de capacidade instalada, alocação de recursos entre projetos.
- Planejamento de projeto: escopo, cronograma master, orçamento base, matriz de riscos, plano de aquisições.
- Planejamento operacional: cronogramas detalhados por fase, schedulings, planejamento de mão de obra e equipamentos, sequenciamento realista.
- Planejamento de compras: lotes, prazos de licitação, contratos, entregas, estoques de segurança.
- Planejamento de qualidade: padrões, inspeções, testes, nonconformities, ações corretivas.
- Planejamento de segurança: PPRA, PCMSO, APRs, procedimentos operacionais, análise de riscos diários.
- Planejamento de risco: identificação, análise qualitativa e quantitativa, planos de resposta.
- Planejamento financeiro/físico-financeiro: curva S, fluxos de caixa, desembolsos, liberações contratuais.
- Planejamento de sustentabilidade e licenciamento: quando aplicável, prazos ambientais impactam cronograma direto.
Cada um desses pode ser um documento separado ou um módulo dentro de uma plataforma. O que importa não é o formato. É a coerência entre eles.
Como garantir conformidade na prática
Eu comecei a tratar isso de forma séria depois de entregar um projeto onde o cronograma master dizia 18 meses, o plano de compras tinha prazos compatíveis, mas o plano operacional da terraplanagem estava dimensionado para uma produtividade que nunca aconteceu no campo. A diferença era invisível nos relatórios porque ninguém cruzava as bases. Meu procedimento padrão hoje é o seguinte. O plano estratégico define objetivos mensuráveis. O plano tático traduz esses objetivos em metas por unidade e por ano. O plano de projeto desdobra escopo, cronograma master e orçamento base. O plano operacional converte o master em atividades executáveis com duração realista, recursos alocados e data de início e fim ligadas aos contratos. O plano de compras deve ter datas de emissão de edital, julgamento, assinatura e entrega alinhadas às datas críticas do operacional. O plano financeiro deve refletir os desembolsos conforme o cronograma físico-financeiro aprovado. O plano de qualidade e segurança devem mencionar os pontos de parada e inspeções que aparecem no cronograma operacional.
Se algo não aparece em dois lugares pelo menos, é provável que haja uma brecha. Vou direto para a planilha de rastreabilidade.
estrutura mínima de controle de conformidade
Eu uso uma matriz simples, mas que costuma segurar tudo em pé. Cada item do planejamento recebe um identificador único. Esse identificador aparece no documento correspondente, na justificativa técnica, nos prazos, nos responsáveis e nos indicadores de acompanhamento. Quando o cronograma operacional muda, o identificador viaja junto. Quem perde o identificador perde a linha. Os campos essenciais da minha matriz são: tipo de planejamento, identificador do item, objetivo vinculado, responsável, data de aprovação, data de revisão, status de conformidade, linkage para outros planos, e observação sobre divergência. Não é luxo. É o mecanismo que evita que o plano estratégico continue sendo aquele documento de diretoria que ninguém mexe desde a abertura do canteiro.
Um caso concreto que ilustra como a falta de conformidade destrói projetos
Em um empreendimento de edificação vertical, o planejamento estratégico previa entrega em 24 meses com recuo progressivo de gabarito. O planejamento tático aprovou essa meta. O cronograma master foi feito em pacemaker com lógica correta e dependencies bem distribuídas. O plano operacional, porém, foi elaborado com tempos de ciclo tirados de média histórica de outro estado, sem considerar a sazonalidade de chuvas da região nem a curva de aprendizado da equipe local. O resultado foi previsível. Nos primeiros três meses, o desfasamento já era de 12%. O plano de compras havia fechado contratos de fundação com fornecedores que exigiam pagamentos antecipados nas primeiras etapas. O plano financeiro não tinha reserva para o descompasso entre desembolso e medição. O plano de segurança precisou ser atualizado porque o sequenciamento operacional alterava a zona de risco de forma contínua.
O contorno que eu apliquei foi o seguinte. Primeiro, rebaseei o cronograma operacional com tempos reais coletados em campo, usando amostragem de pelo menos cinco ciclos completos por atividade crítica. Segundo, reestruturei o plano de compras em lotes menores com gatilhos baseados no avanço físico real, não no cronograma sonhado. Terceiro, ajustei a curva S para refletir o novo ritmo e negociei com o financeiro um fundo de manobra vinculado a marcos de execução, não a datas fixas. Quarto, inseri no planejamento de risco um gatilho de trigger: se o desfasamento superar oito por cento em duas janelas consecutivas, entra plano de aceleração com recursos adicionais alocados de outra obra do portfólio. A conformidade voltou porque todos os planos passaram a usar a mesma base de dados e os mesmos identificadores.
Erros comuns que eu vejo todo dia
O erro mais frequente é fazer os planos em silos. O estratégico fica com a diretoria. O tático com a gestão de projetos. O operacional com o engenheiro de campo. O financeiro com o controlador. Ninguém cruza as informações. A conformidade só existe no papel de apresentação para o cliente. O segundo erro é confundir conformidade com quantidade de documentos. Ter dez planos bem elaborados não significa nada se eles não se referenciam. Documentos isolados são artefatos. Documentos conectados são sistema de controle.
👉 Clique no botão abaixo para saber mais sobre o assunto!
O terceiro erro é usar datas ideais como se fossem compromissos. Datas ideais servem para estimativas iniciais. Compromissos precisam de margem realista e de acordo das partes. Quando o planejamento operacional é feito com datas ideais, o físico-financeiro fica errado, as compras chegam fora de hora, e a cobrança financeira vira guerra interna. O quarto erro é negligenciar a atualização. Conformidade não é estado. É processo. Um plano desatualizado gera mais desalinhamento do que um plano inexistente, porque ele cria uma ilusão de controle.
Ferramentas e formatos que realmente funcionam
Eu trabalho com ferramentas que permitem vinculação entre módulos. O ideal é uma plataforma que suporte identificadores únicos, versionamento, aprovação eletrônica, e geração automática de indicadores de consistência. Planilhas isoladas funcionam em projetos pequenos, mas viram armadilha em projetos médios e grandes porque a rastreabilidade se perde na quantidade de abas. Para scheduling, pacemaker, primep6, e ferramentas similares atendem bem quando configuradas com WBS único e com codes de autorização para alterações. Para integração com compras e financeiro, a chave é ter um ERP ou módulo administrativo que aceite importação e exportação dos identificadores do cronograma. Se o sistema não permite isso, a conformidade depende de intervenção manual, e intervenção manual é onde o erro entra.
Métricas de conformidade que valem a pena acompanhar
Eu acompanho cinco indicadores de rotina:
- Índice de vinculação: proporção de itens do cronograma operacional que possuem referências cruzadas nos planos de compras, financeiro, qualidade e segurança. Quando esse índice cai abaixo de oitenta por cento, há brecha ativa.
- Desfasamento entre planos: diferença entre prazos comprometidos no operacional e prazos contratados nas compras. Desfasamento superior a dez por cento em atividades críticas exige revisão imediata.
- Tempo de atualização: prazo entre a ocorrência de alteração no campo e a atualização formal dos planos afetados. Se esse prazo ultrapassa cinco dias úteis, a informação vira ruído.
- Taxa de alterações sem vínculo: quantas mudanças no cronograma não geraram alteração nos outros planos. Isso mede falha de processo.
- Aprovação pendente: itens de plano que estão em execução mas ainda não foram aprovados formalmente pela instância competente. Execução sem aprovação é risco desnecessário.
Esses indicadores não são perfeitos. Eles dependem da disciplina da equipe em manter os dados atualizados. Mas são melhores do que achar que tudo está alinhado porque os gráficos parecem bonitos.
Limitações e quando esse approccio falha
Conformidade entre tipos de planejamento não resolve tudo. Projetos com escopo muito volátil, como P&D ou intervenções urbanas emergenciais, frequentemente não se beneficiam de controle rigoroso de vínculos porque a variável principal muda antes que o plano consiga estabilizar. Nesse cenário, o recomendado é adotar planejamento ágil com iterações curtas e revisões quinzenais, em vez de tentar impor uma estrutura tradicional pesada. Outro ponto importante: conformidade aumenta o tempo inicial de planejamento. Um projeto bem estruturado pode levar de duas a três semanas a mais na fase de planejamento para estabelecer vínculos, matrizes de rastreabilidade, e aprovações formais. Em projetos pequenos ou de urgência, esse investimento pode não ser viável. Aí você decide entre conformidade completa e velocidade, e assume o risco operacional correspondente.
Também não funciona bem quando a governança é fraca. Se não há autoridade para aplicar correções nos planos desalinhados, a conformidade vira burocracia. A conformidade precisa de alguém com poder de decisão que exija consistência e que feche ciclos de revisão.
Passo a passo prático para implementar
Se você precisa colocar isso em prática agora, comece do jeito mais operacional possível. Defina um padrão único de codificação para todas as atividades e itens de planejamento. Um identificador deve conter, no mínimo, o código do projeto, a categoria do plano, a unidade de trabalho, e o número sequencial. Exemplo: PRJ01-CRQ-001. Isso permite que qualquer sistema ou planilha referencie o mesmo item sem ambiguidade.
Crie uma matriz de rastreabilidade inicial. Liste todos os tipos de planejamento que seu projeto utiliza. Em cada linha, registre o identificador do item, o objetivo associado, o responsável, a data de aprovação, e os vínculos com os demais planos. Preencha apenas com o que já existe. Não tente perfeição na primeira versão. A matriz evolui conforme o projeto avança. Execute uma rodada de reconciliação. Cross-check cada data crítica do cronograma operacional contra os prazos de compras, liberações financeiras, inspeções de qualidade e pontos de segurança. Registre todas as divergências na matriz. Separe as divergências críticas das não críticas. As críticas exigem ação imediata. As não críticas entram em plano de melhoria para a próxima revisão.
Estabeleça um ciclo de revisão. A cada quinze dias para projetos médios, a cada trinta dias para projetos grandes, e a cada semana para projetos críticos ou de escopo volátil, reúna os responsáveis de cada plano, valide as alterações ocorridas, atualize a matriz, e registre decisões com parecer formal. O ciclo deve ser tão importante quanto o conteúdo dos planos. Documente as exceções. Às vezes, a conformidade total não é possível por restrição contratual, tecnológica ou regulatória. Nesses casos, registre a exceção com justificativa técnica, responsável pela decisão, e plano de mitigação. Exceções não documentadas são erros disfarçados.
O que eu faria diferente se começasse hoje
Eu passaria mais tempo definindo governança do que produzindo documentos. Governança mal definida é o motivo número um de planejamento desconexo. Sem definição clara de quem aprova o quê, quem pode alterar prazos, e quais alterações exigem revisão cruzada, os planos crescem de forma orgânica e perdem alinhamento naturalmente. Também investiria mais em automação de checks de consistência. Ferramentas que compararam automaticamente datas, responsáveis e identificadores entre planos economizam horas de trabalho manual e reduzem erro humano. Onde não houver ferramenta disponível, scripts simples em Python ou macros em planilhas já resolvem a maioria dos casos em minutos.
Por fim, eu trataria conformidade como indicador de desempenho da equipe de projetos, não como tarefa administrativa. Quando a conformidade é medida e considerada em avaliação, ela deixa de ser obrigação e passa a ser prática cultural. E cultura resolve mais do que checklist. Se o seu objetivo é entender como os tipos de planejamento deverão estar em conformidade, a resposta curta é que isso se faz com identificadores únicos, matriz de rastreabilidade, reconciliação periódica, e governança aplicada. A resposta longa é que isso se faz com disciplina, com dados confiáveis, e com disposição para revisar o que foi planejado quando a realidade mudou. O planejamento que não se adequa à realidade não é um bom planejamento. É apenas um documento antigo.
